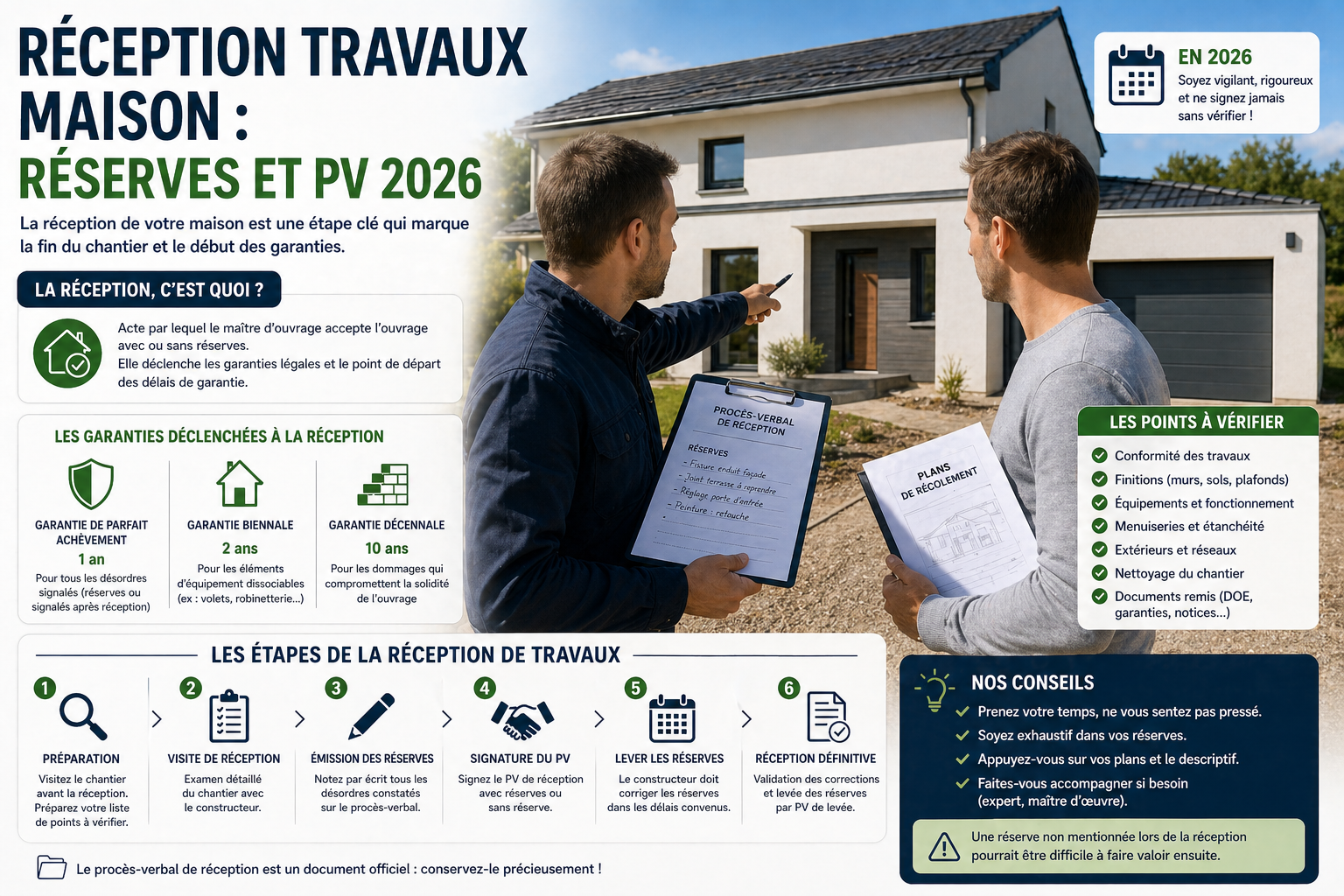

Réception Travaux Maison : Réserves et PV 2026
La réception de ta maison neuve déclenche les garanties et transfère les risques. Suis 40 points de contrôle, rédige tes réserves et sécurise les 5 %.
La réception de ta maison neuve déclenche les garanties et transfère les risques. Suis 40 points de contrôle, rédige tes réserves et sécurise les 5 %.
Réception des Travaux de Maison Neuve : Réserves, PV et Checklist 2026
La réception des travaux est l'étape finale et décisive de votre projet de construction. Cet acte juridique officiel marque le transfert de responsabilité du constructeur vers le propriétaire et déclenche les garanties légales. Une réception bien préparée vous protège contre les malfaçons et vous assure que votre maison est conforme au contrat.
La réception des travaux est l'acte juridique par lequel le maître d'ouvrage accepte la maison avec ou sans réserves. En cas de réserves, le propriétaire peut consigner 5 % du prix total jusqu'à leur levée effective, qui doit intervenir dans un délai de 60 jours selon le Code de la construction. Le maître d'ouvrage dispose également de 30 jours après la réception pour signaler des désordres supplémentaires.
La réception est définie par l'article 1792-6 du Code civil comme l'acte par lequel le maître d'ouvrage déclare accepter l'ouvrage avec ou sans réserves. C'est un acte unilatéral du maître d'ouvrage (vous), et non du constructeur.
Points essentiels :
La réception est un acte unique : elle ne peut pas être partielle ou progressive.
Elle est contradictoire : le constructeur et le maître d'ouvrage sont présents simultanément.
Elle fait courir les délais de garantie (parfait achèvement, biennale, décennale). - Elle entraîne le transfert des risques (incendie, dégât des eaux) du constructeur vers le propriétaire. ### Qui doit être présent le jour de la réception ?
Le maître d'ouvrage (vous) : votre présence est obligatoire. Vous êtes le seul à pouvoir accepter ou refuser la réception.
Le constructeur ou son représentant : il accompagne la visite et prend note des observations.
Un expert indépendant (recommandé) : un professionnel du bâtiment qui vous accompagne pour détecter les éventuelles malfaçons (800-1 500 euros).
Le PV de réception est le document officiel qui acte la réception. Il doit mentionner :
Conservez ce document précieusement : il constitue la preuve juridique de la réception et du démarrage des garanties.
| N° | Point de contrôle | Conforme | Réserve |
|---|---|---|---|
| 1 | Façades (enduit, fissures) | ||
| 2 | Toiture (tuiles, étanchéité) | ||
| 3 | Gouttières et descentes EP | ||
| 4 | Menuiseries extérieures (fenêtres) | ||
| 5 | Volets roulants (motorisation) | ||
| 6 | Porte d'entrée (serrure, joint) | ||
| 7 | Porte de garage (motorisation) | ||
| 8 | Seuils et appuis de fenêtres | ||
| 9 | Escalier extérieur / perron | ||
| 10 | Terrasse (planéité, pente) | ||
| 11-15 | Prises électriques (par pièce) | ||
| 16-20 | Interrupteurs et éclairages | ||
| 21 | Tableau électrique (étiquetage) | ||
| 22 | Disjoncteur différentiel | ||
| 23-27 | Robinetterie (par point d'eau) | ||
| 28-30 | Évacuations (siphons, WC) | ||
| 31 | Carrelage (planéité, fissures) | ||
| 32 | Parquet (planéité, rayures) | ||
| 33 | Peintures (uniformité) | ||
| 34 | Portes intérieures (fermeture) | ||
| 35 | PAC / chauffage (fonctionnement) | ||
| 36 | VMC (aspiration toutes bouches) | ||
| 37 | Chauffe-eau (température) | ||
| 38 | WC (chasse, fixation) | ||
| 39 | Compteurs (eau, élec, gaz) | ||
| 40 | Conformité plans / contrat |
Une réserve est une constatation écrite d'un défaut, d'une non-conformité ou d'un désordre observé lors de la réception. La réserve doit être :
Après la réception avec réserves, le constructeur dispose de 8 jours pour vous adresser un plan de reprise détaillant les actions correctives et le calendrier de travaux.
En cas de réserves, vous êtes en droit de consigner les 5 % restants du prix (les derniers 5 % de l'échéancier CCMI) auprès d'un organisme tiers (Caisse des Dépôts et Consignations, ou tout organisme agréé). Ces 5 % ne seront libérés qu'à la levée effective de toutes les réserves.
Si la réception se fait sans réserve, les 5 % sont dus immédiatement au constructeur.
Le constructeur dispose d'un délai de 60 jours à compter de la réception pour lever toutes les réserves. Passé ce délai, si les réserves ne sont pas levées, vous pouvez :
Pendant 1 an après la réception, le constructeur est tenu de réparer tous les désordres signalés par le maître d'ouvrage, qu'ils soient apparus lors de la réception ou après. C'est la garantie la plus large. Pour la faire jouer, adressez un courrier recommandé (LRAR) au constructeur décrivant les désordres constatés.
Consultez notre guide complet sur les garanties après réception.
Après la réception, vous disposez de 30 jours supplémentaires pour signaler par courrier recommandé des désordres qui n'auraient pas été visibles le jour de la réception. Ces désordres sont alors assimilés à des réserves et bénéficient du même régime de réparation.
Un expert indépendant en bâtiment vous accompagne lors de la visite de réception pour :
Le coût d'un accompagnement expert varie de 800 à 1 500 euros selon la surface de la maison et la complexité du projet.
Pour comprendre les protections offertes par le contrat CCMI et l'assurance dommages-ouvrage, consultez nos guides dédiés. La réception est la dernière étape du processus pour Comment Faire Construire sa Maison : Guide 2026.
La reception marque la fin du chantier et le debut des garanties. Pour preparer votre budget en amont, consultez notre reference des prix de construction de maison.
Vous avez un projet ? Obtenez une estimation personnalisée en 2 minutes avec notre simulateur gratuit →
Approfondis ton projet avec nos guides connexes :
Oui, si les désordres constatés sont d'une gravité telle que la maison est inhabitable ou que les non-conformités sont majeures (surface manquante, absence d'équipement prévu au contrat). Le refus de réception doit être motivé par écrit. En CCMI, le constructeur doit alors achever les travaux avant de proposer une nouvelle date de réception.
Envoyez une mise en demeure par LRAR fixant un délai (15 jours). Si le constructeur ne réagit pas, saisissez le garant de livraison (en CCMI) qui prendra en charge les travaux de reprise. En dernier recours, saisissez le tribunal judiciaire.
Oui, si le constructeur a été dûment convoqué par courrier recommandé et ne se présente pas. La réception est alors réalisée en son absence et le PV lui est notifié par LRAR. Il est vivement recommandé d'être accompagné d'un expert indépendant dans ce cas.
Il n'existe pas de délai légal strict, mais la réception doit intervenir dans un délai raisonnable après la notification d'achèvement des travaux par le constructeur. En pratique, la réception est organisée dans les 15 à 30 jours suivant l'invitation du constructeur. Ne tardez pas : un retard injustifié de votre part peut être interprété comme une acceptation tacite.
Article rédigé par l'équipe éditoriale de simulateur-prix-construction-maison.fr -- Experts en construction de maisons individuelles. Dernière mise à jour : février 2026. Sources : Code de la construction, Service-Public.fr, ANIL.
Vous avez un projet de construction ?
Estimez le coût de votre maison en 10 minutes — gratuit et sans engagement.
Lancer mon estimationLes prix mentionnés dans cet article sont des estimations basées sur les données disponibles en 2026 et peuvent varier selon votre projet, votre région et les conditions du marché.
Construire sa maison soi-même : prix au m2 (1 200-1 500 €), économies, risques et assurances. Guide complet de l'autoconstruction en 2026.
LireViabiliser un terrain coûte 5 000 à 15 000 € selon les réseaux et la distance. Tu vois le prix poste par poste, les démarches et les économies possibles.
LireTu compares les prix, vérifies le PLU et les risques, puis tu évites les frais cachés. Le guide t'aide à choisir un terrain constructible en 2026.
LireTu compares plans types, sur-mesure et architecte, avec les coûts 2026, le seuil légal de 150 m² et les critères pour choisir le bon plan.
LireEn zone A, construire une maison est interdit dans 95 % des cas. Tu vois les exceptions, les démarches, les délais de reclassement et les risques.
LireFaire construire ta maison suit 10 étapes, du terrain à la réception. En 2026, compte 313 700 € en moyenne et 12 à 18 mois de délai.
Lire
